置換混凝土加固法主要是針對已有的混凝土結構或在建的混凝土結構。當結構開裂或混凝土有蜂窩、孔洞、夾渣、疏松等缺陷時。混凝土強度(主要是壓區混凝土強度)較低,采用挖補的方法,用優質混凝土替換受損的劣質混凝土,達到恢復結構基本功能的目的。
施工工藝:分別搭設上下置換平臺→安裝鋼管千斤頂支撐→拆除柱身殘次混凝土→修整鋼筋→安裝模板→澆筑混凝土并養護→拆除鋼管千斤頂支撐→拆除上下置換平臺。
(1)設置上下置換平臺:在置換樓層的上層設置上置換平臺,在置換樓層的梁底設置下置換平臺。更換平臺采用鋼模板-混凝土組合平臺,鋼模板采用厚度為10 ~ 20 mm的Q235或Q345鋼板,由兩種鋼模板組合而成,可在工廠現場組裝,重復使用。鋼模板與柱邊最大距離為200~300mm,四角采用半徑為500mm的1/4弧形鋼模板,四邊根據需要采用200mm和500mm寬的平鋼模板,采用高強度螺栓連接,鋼模板內澆筑素混凝土。

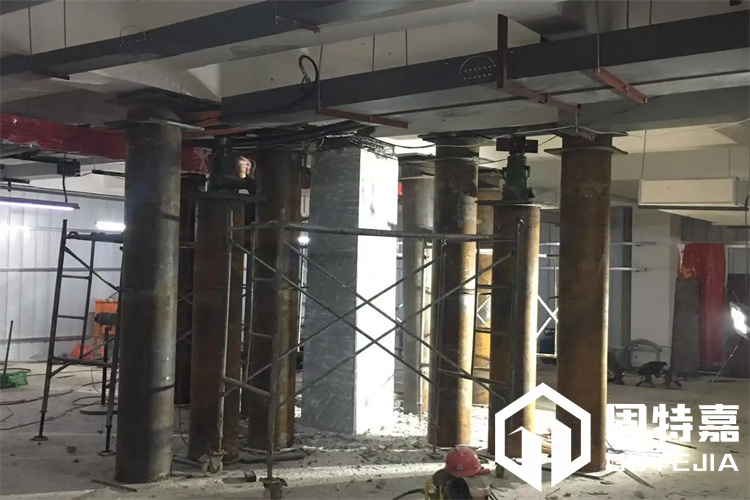

(2)安裝鋼管千斤頂支架:在鋼管兩端和橫梁與千斤頂接觸面安裝10 ~ 20 mm厚鋼板,上下橫梁表面用1:2水泥砂漿找平,使鋼管千斤頂受力均勻。施工過程中,應確保千斤頂不變形、不卸載,以確保施工安全。
(3)拆除柱身缺陷混凝土:鑿除需要更換的柱身缺陷混凝土,保留柱身鋼筋。要求柱上下的混凝土表面整體應為不平整的水平面,而不是斜面或錐面。可采用機械鉆孔、機械鑿毛、人工修整的施工方法。

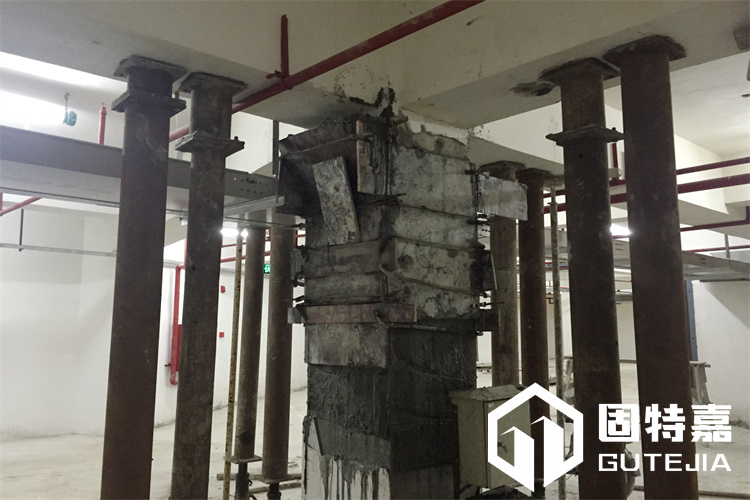

(4)新老混凝土界面處理:在新老混凝土相交處將原混凝土表面鑿毛,整個表面應露出新拌混凝土,鑿毛深度為10 ~ 20mm;然后用清水和鋼絲刷清除混凝土粗糙表面的灰塵;澆筑新混凝土前,應灑水保持表面粗糙不少于12小時,并在澆筑混凝土前半小時內涂刷水灰比為0.5的水泥漿。
(5)修整鋼筋:根據設計要求修整鋼筋。

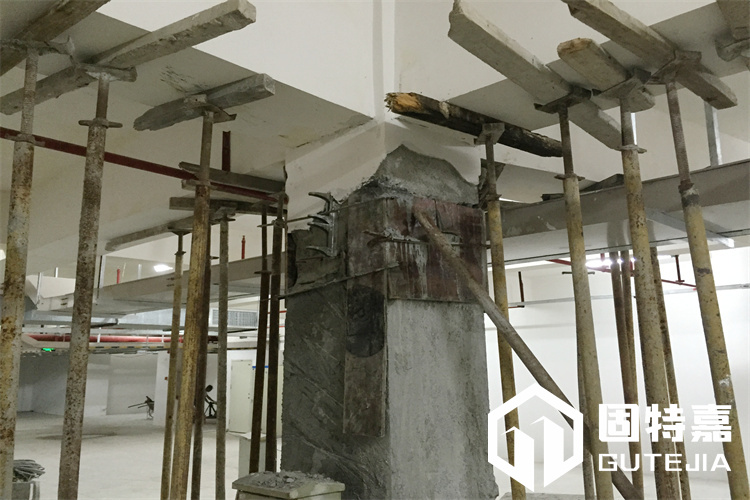

(6)模板安裝:封閉柱側上端斜模板,斜模板上端應高出置換層頂部250mm。
(7)混凝土澆筑和養護:混凝土宜采用低水灰比,坍落度宜控制在8 ~ 10cm。置換層新混凝土采用推插振搗施工工藝澆筑,確保混凝土澆筑密實,混凝土強度等級應比原混凝土高一個等級。澆筑時用專用推板將混凝土推到前端,用柱塞手動插入混凝土。插入混凝土后,用推板推前端混凝土,再推后面部分混凝土,重復操作直至柱邊。最后,在置換層頂面以上200mm左右的斜模中澆筑混凝土,用振搗棒振搗密實。在澆筑混凝土后的第二天,鑿除凸出圓柱體上的混凝土,并用1:2水泥砂漿找平混凝土面。混凝土澆筑五小時后,開始澆水養護。為保證養護濕度,用麻袋濕潤混凝土表面,并用木方壓住麻袋。
(8)拆除鋼管千斤頂支架:待混凝土養護至設計強度后,拆除鋼管千斤頂支架。
(9)拆除上下置換平臺:先松開連接螺栓,再拆除鋼模,最后拆除素混凝土。
