在工程結構中,由于各種原因,原有的結構構件受到破壞,為滿足即定的使用功能,或者由于使用功能的改變,原有的結構無法滿足使用要求等均需有對原有構件進行加固處理,加固處理的方法眾多,其中粘鋼加固方法為其中之一。

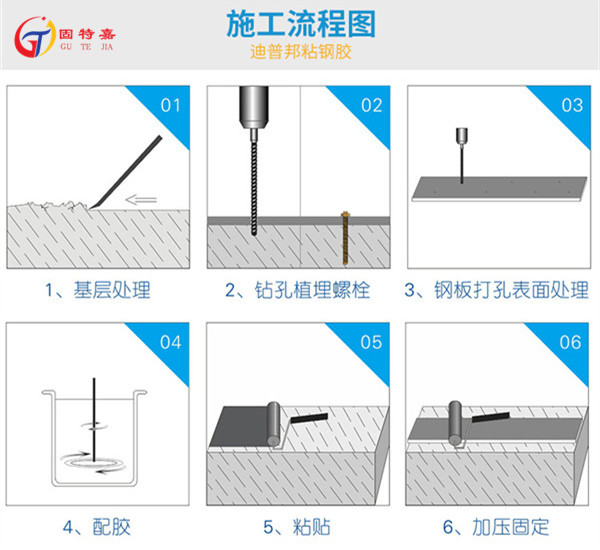

一、粘鋼加固施工工藝
1、表面處理
應認真進行鋼板及混凝土粘貼面的表面處理。除銹、打磨處理鋼板,混凝土粘合面也要進行打磨或鑿毛處理,并且還要用棉布蘸酒精擦拭。
2、鋼板上鉆孔及清空
在鋼板上鉆膨脹螺栓孔和注膠孔,一般每平方米可設固定螺栓孔6-7個,注膠孔3-4個。注膠孔的大小應與灌漿嘴相匹配,并保證注膠孔周邊能密封;鉆孔后應注意清孔,清空用毛刷蘸酒精伸入孔中擦拭,清孔工作應細致并清理干凈。
3、在混凝土中相應位置鉆孔
把鋼板緊靠粘合面,在混凝土上相應位置鉆固定膨脹螺栓孔。也可用放樣的方法確定混凝土中的固定孔位置。

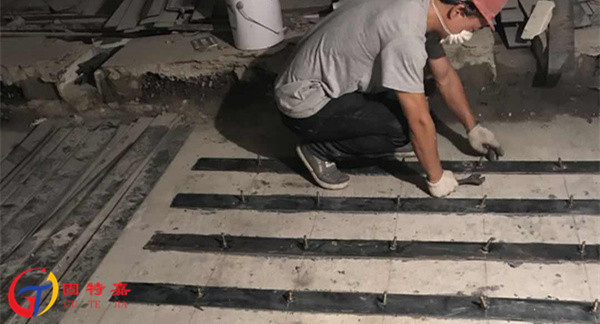

4、固定鋼板
將鋼板托起懸掛在各螺栓上,一次擰緊螺母。為控制注膠層的厚度,可在每個緊固螺栓孔周圍塞墊一定厚度的墊片。
5、留排氣孔
在灌漿粘貼面周邊每隔0.5米左右插入一軟管作為排氣管,鋼板周邊各角都應設置排氣管,傾斜或垂直安裝的鋼板只需在頂邊設置排氣管。
6、周邊密封
按推薦配膠比例稱取并調配封口膠,用抹刀將鋼板周邊縫隙、膨脹螺栓及注漿嘴周圍間隙用封口膠密封,不允許出現密封不嚴現象。封口膠在25℃時的可操作時間約為60分鐘,可根據施工具體情況確定每次配膠量,以免造成不必要浪費。密封施工一天(25℃)后即可進行灌漿粘貼施工。
7、配膠
配膠前對灌注膠兩組分進行充分的上下攪拌。根據估計的用膠量按推薦配膠比例準確稱取A、B兩組分,用膠料攪拌器攪拌均勻后倒入灌漿容器。
8、壓力灌膠
用腳踏泵或其它灌漿機具從注漿嘴壓力注入膠液,注膠工作應從一端開始,當鄰近注膠嘴有膠液流出時,將當前的注膠嘴封閉,移至出膠的注膠嘴繼續注膠。當排氣管中有膠液流出時則將其彎折扎緊。注膠的同時用橡皮錘敲擊鋼板,由聲音判斷膠液流動情況及膠液是否注滿。傾斜及垂直安裝的鋼板要從最低位置開始注入。最后一個排氣管應在維持注入壓力的情況下封堵,以防膠層脫空。
9、固化
注膠施工后最初幾小時應注意檢查是否有流膠現象,以防脫膠。常溫(25℃)下,固化不少于3天;固化溫度降低,固化時間應相應延長。若固化溫度低于5℃,應采取紅外線燈(或碘鎢燈)加熱等加溫措施或使用低溫固化改性產品。
10、檢驗
先查看鋼板周邊是否有漏膠,觀察膠液的色澤、硬化程度,并以小錘敲擊鋼板檢驗鋼板的有效粘結面積。錨固區有效粘結面積不應小于90%,非錨固區有效粘結面積不應小于70% 。不密實區可補鉆注膠孔和排氣孔進行補注。
11、防腐處理
灌注粘鋼施工后,應按設計要求進行防腐處理。當外抹砂漿保護層防腐時,為有利于砂漿粘結,可于鋼板表面粘結或外包一層鋼絲網或涂刮膠后點粘一層豆石,最好在抹灰時涂刷一道混凝土界面劑。
二、注意事項
1.進場原材料要進行檢驗,檢驗合格方可使用,不合格品就地封存、銷毀。
2.施工時,要嚴格按照施工工藝流程進行施工,嚴禁顛倒。
3.一定按規定要求精配制結構膠,保證施工質量和安全。
4.抹膠前要清理干凈,不得有灰塵。
5.使用結構膠時,如不慎濺入眼中應立即用清水沖洗后盡快到醫院進行救治。
6.施工現場保持良好通風。
7.現場施工人員應采取相應的勞動保護措施。材料使用后,應將殘余物及包裝用品進行妥善處理,注意環境保護。
